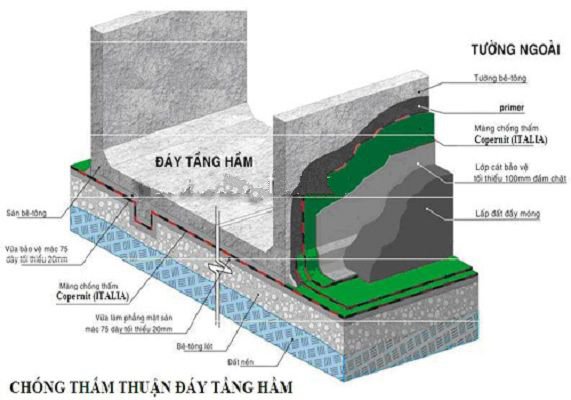

Công ty cổ phần thiết kế và xây dựng Hà Thành chia sẻ kinh nghiệm về biện pháp thi công chống thấm thuận, chống thấm tầng hầm ở Hà Nội.
Biện pháp thi công chống thấm tầng hầm bằng biện pháp chống thấm thuận sử dụng các sản phẩm tạo màng gốc xi măng, gốc bitum, màng định hình của Sika, Basf, Compernit….
1. Yêu cầu bề mặt bê tông trước khi bàn giao cho công tác chống thấm.
– Tháo gỡ, di dời và dọn dẹp chướng ngại vật: ván khuôn, gỗ, sắt thép, xà bần và các tạp chất bẩn trên bề mặt trần,vách tường bê tông tầng hầm
– Các khuyết tật của bê tông như hốc bọng, lỗ rỗ tổ ong nứt nẻ. Không được dùng xi măng hăọc vữa để tô,chát lên bề mặt trước khi thi công chống thấm
– Các đường ống cấp thoát nước xuyên bê tông hay hộp kỹ thuật nên được định vị và lắp đặt hoàn tất bằng trám vữa hay bê tông
2. Quy trình thi công chống thấm.
Chuẩn bị bề mặt chống thấm
– Tháo dỡ, đục sạch các lớp hồ vữa ximăng, bê tông dư thừa cho trơ ra bề mặt bê tông kết cấu bằng các dụng cụ thông dụng như máy đục.máy trà cầm tay
– Trên bề mặt bê tông kết cấu, kiểm tra và đục mở miệng các đường nứt có rãnh rộng 1-2cm, sâu 2cm, các hốc bọng, túi đá, lỗ rỗ… sẽ được đục bỏ các phần bê tông thừa, đục rộng và sâu cho đến phần bê tông đặc chắc.
– Dọn vệ sinh sạch sẽ bụi đất trên toàn bộ bề mặt cần xử lý chống thấm bằng vòi nước trà rửa sạch sẽ hoặc máy vệ sinh công nghiệp
Tiến hành chống thấm
– Xử lý gia cố chống thấm cho các lỗ rỗng, hốc bọng, đường nứt, hốc râu thép… trên bề mặt bê tông bằng hồ dầu Sika Latex/ Sika Latex TH và vữa đổ bù không co ngót.
– Xử lý quấn thanh cao su trương nở tại các cổ ống xuyên hầm sau đó đổ bù vữa không co.
Sau khi bê tông đá mi khô cứng, tháo ván khuôn ta tiến hành thi công chống thấm khò dán, quyét hoặc phun theo quy trình cụ thể sau:
Chống thấm bằng màng khò nóng hoặc màng dán lạnh
Bước 1: Quét lớp tạo dính
– Dùng lu sơn để thi công trên bề mặt bằng rộnghoặc máy phun sơn công nghiệp cho khối lượng lớn trên diện rộng. Lớp tạo dính được dàn mỏng và đều, phải bao phủ kín bề mặt bê tông (Chỉ thi công diện tích lớp tạo dính lót cho diện tích thi công có thể làm trong ngày).
Sau khi lớp tạo dính lót khô (cảm nhận bằng cách sờ lên bề mặt không dính tay) tiến hành dán màng chống thấm.

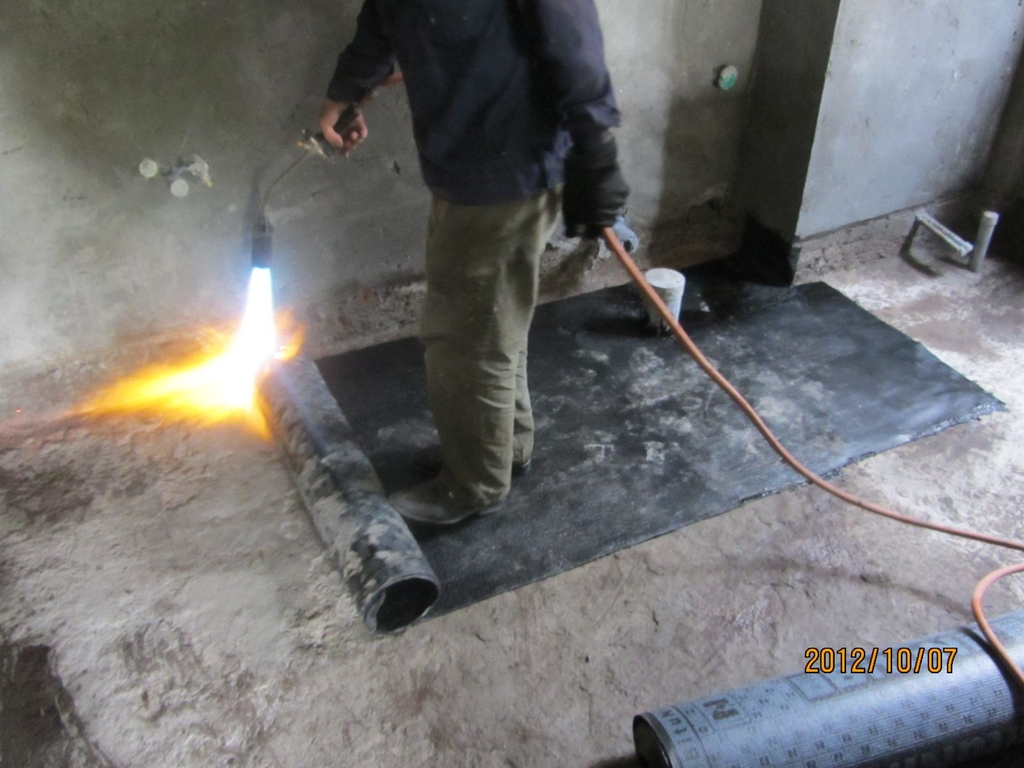

Bước 2: Dán màng chống thấm Bitum:
– Kiểm tra toàn bộ lớp màng trước khi dán. Bảo đảm bề mặt dán hoặc khò phải được úp xuống dưới.
– Đặt các cuộn vào vị trí cần chống thấm và trải ra để chuẩn bị dán và chuẩn bị các dụng cụ đèn khò thổi lên các tấm trải.
– Sau đó cuốn ngược lại nhưng không được làm thay đổi các hướng đã định, rồi từ từ trải ra và bắt đầu làm nóng bề mặt bằng đèn khò dùng gas (Hoặc dán như bình thường với mạng dán nguôi – Màng tự dính). Dụng cụ này sẽ làm bề mặt tan chảy và làm lớp màng nhầy dính vào bề mặt đã được tạo dính lót.
– Lướt ngọn lửa qua lại và đều đặn vào bề mặt khò dính bên dưới màng. Đồng thời đốt nóng phần diện tích bề mặt thi công, dán phần màng đã khò vào khu vực này. Cần thao tác nhanh các bước để đạt hiệu quả cao. Chú ý phân bố nguồn nhiệt đồng đều.
– Tác dụng lực cơ học (sử dụng con lăn gỗ hoặc ấn mạnh lực chân) ép phần màng ở khu vực đã khò để tạo một bề mặt phẳng khi hoàn thiện và tránh hiện tượng nhốt bọt khí.
Bước 3: Những điểm cần chú ý:
– Tại vị trí chồng mép. Dùng đèn đốt nóng chảy mép màng,dùng lô hoặc con lăn cứng tạo hai mảng bám liên kết– Các vị trí yếu phải gia cố: Thao tác này kéo dài chất lượng bám dính và tuổi thọ màng. Vì vậy chú trọng gia cố các điểm yếu như: góc tường, khe co giãn, cổ ống.
– Nếu có hiện tượng bong bóng khí xuất hiện làm phồng rộp màng sau khi thi công, đâm thủng khu vực đó bằng vật sắc nhọn cho thoát hết khí sau đó dán đè tấm khác lên với biên độ chồng mí là 50 cm.
– Sau khi thi công hệ thống màng chống thấm, lập tức phải làm lớp bảo vệ, tránh làm rách, hỏng màng do lưu thông, vận chuyển dụng cụ, thiết bị, đặt thép.
Chống thấm bằng các sản phẩm dạng quét
Bước 1: Bão hòa nước và bo góc chân hầm
– Trước khi thi công các sản phẩm dạng quét (gốc xi măng 2 thành phần hoạc gốc bitum) chúng ta nên bão hòa nước để tránh bê tông háo nước dẫn đến tình trạng vật liệu chống thấm sẽ không thấm sau vào thân bê tông tạo liên kết ( nhưng tránh để đọng nước trên bề mặt bê tông)
– Bo góc chân tường bằng xi măng cát vàng + Sika latex/ Sikalatex TH
– Quét lớp mỏng chống thấm và tiến hành dán lưới thủy tinh bo góc với bê rộng lưới từ 10 – 15 cm.
Bước 2: Thi công chống thấm
– Tùy thuộc vào mỗi loại sản phẩm chúng ta nên thi công 2 hoặc 3 lớp để đảm bảo phủ kín bề mặt cần chống thấm.
– Thi công các lớp chống thấm vuông góc nhau theo chiều từ trên xuống dưới, lớp sau được quét sau khi lớp trước khô mặt (khoảng 2 – 24h, tùy nhiệt độ ngoài trời cũng như tùy loại sản phẩm dùng).
– Độ dày trung bình của mỗi lớp là 1mm. Liều lượng sử dụng cho mỗi lớp là 1 – 2kg (Tùy theo mức độ cần chông thấm và tùy theo quy định của từng loại sản phẩm cần dùng), do vậy liều lượng sử dụng hoàn thiện là 2 – 6 kg/m2
– Nên chia lượng vật liệu trộn thành nhiều thùng nhỏ cho nhiều người thi công ứng dụng cùng một lúc.
Bước 3: Những điểm cần chú ý
– Với các sản phẩm gốc xi măng nên cần có yêu cầu bảo dưỡng tốt để đảm bảo vật liệu được ninh kết hết và tạo được sự kết dính tốt với bề mặt cần chống thấm cũng như tạo được lớp màng đặc chắc.
– Không nên trộn vật liệu quá nhiều cùng một lúc để tránh việc thi công không kịp
– Khi cần sơn hoàn thiện bề mặt thì nên phủ thêm lớp vữa bảo vệ (ximăng+cát) lên bề mặt lớp chống thấm.
Bạn đang chó nhu cầu chống thấm tầng hầm Hãy liên hệ với chúng tôi để được tư vấn báo giá thi công tốt nhất.
Công ty cổ phần thiết kế và xây dựng Hà Thành
Add: 177 Trần Cung, Cổ Nhuế 1, Từ Liêm, Hà Nội
Hotline: 0898 502 333 – Mr. Mạnh
Email: suachuanhahathanh@gmail.com
Website: https://suachuanhahathanh.vn
Vận chuyển tận nơi
Vận chuyển vật liệu xây dựng tận nơi nhanh chóngBảo đảm chất lượng
Dịch vụ bảo đảm chất lượng. Chất lượng là tôn chỉ hàng đầuHỗ trợ 24/7
Hotline: 0898 502 333Chính sách bảo hành
Bảo hành lâu dài, bảo trì tận tình nhanh chóng
